新疆其亚铝电保运项目#5炉吹管顺利结束

2016-07-26


  2016年7月20日10时整,在运行团队的精心组织和不懈努力下,新疆其亚铝电保运项目#5炉吹管工作顺利结束,标志着项目保运工作取得阶段性成果。

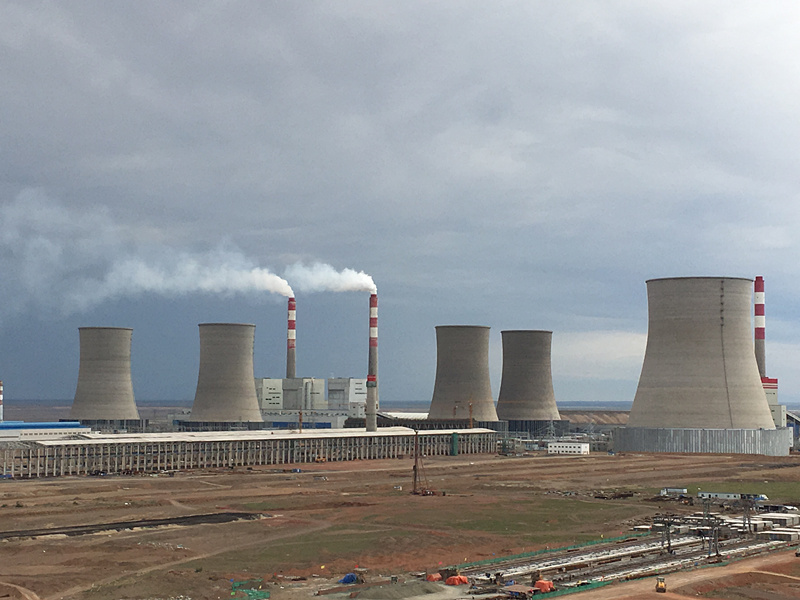

  新疆其亚铝电2×360MW超临界机组保运项目是公司运维团队以新疆克拉玛依运行项目为依托,在新疆区域市场自主外拓的又一成果。该项目位于新疆国家准东经济技术开发区,毗邻准格尔盆地的五彩湾戈壁荒滩,气候恶劣,天气多变,冬季寒冷干燥,夏季酷热少雨,风沙较大,自然环境条件较差。

  项目合同签订后,面对紧张的筹备时间和业主的严格要求,公司运行团队高效组织、缜密计划,克服困难,通过强化培训、人员优化、科学搭配组合等一系列措施,成功完成所有前期准备工作,于2016年6月1日正式进厂,并全员通过业主的理论和实践测评考核。

  进驻现场后,项目运行团队凭借主动担当的工作作风和过硬扎实的技术水平,迅速开展工作,在熟悉系统和现场环境的同时逐步接手#5机组调试工作,并组织对业主人员进行技术培训。针对现场施工安装穿插进行,比较混乱,同时安装、设计存在众多缺陷的情况,项目运行团队加强组织,统筹协调,按照电力安全规程要求结合现场实际情况,在熟悉系统的同时开展缺陷排查工作,汇总后积极协调消缺处理。在项目运行团队的不懈努力下,各专业团结一致,相继完成各项前期调试工作,7月14日20时18分#5机组首次点火一次成功,吹管工作随即开展。根据工作计划,吹管工作分三个阶段,7月20日10时整#5炉第三阶段连续75、76次吹管两次打靶,通过三方验证吹管数据符合要求,标志着#5炉吹管工作顺利结束,赢得了业主的高度肯定,极大鼓舞了队伍士气。

  接下来,项目运行团队将进一步发扬“主动、担当、执着”的铁军精神,坚定信心,锐意进取,全力以赴筹备机组整套启动工作。
