尼日利亚奥贡运维项目部首次全部8台燃机顺利通过电网容量测试获业主赞扬
2018-05-07
2018年5月3日4时,在项目运维团队的精心运行、维护下,尼日利亚奥贡8×42兆瓦燃机电站的全部8台燃机在带基本负荷连续运行4小时后,圆满通过NBET(尼日利亚大宗电力交易中心)、NCC(尼日利亚电网调度中心)双方验收,顺利完成本年度电厂全厂可用容量测试。这也是该电站首次实现8台机组满负荷运行,创造了项目自建成以来的新纪录。
4月28日,项目部接到业主通知,尼日利亚NBET及NCC将于5月3日对电站进行全厂容量试验。该试验结果将不仅作为年度电站容量调度分配依据,更关乎业主因非自身因素造成的发电损失国家补偿费用。事关切身利益,业主高层对此十分重视,要求务必确保此次容量测试顺利通过。
尼日利亚项目全厂共8台机组,每台额定功率42MW,此次业主申报容量为每台38MW。按照要求,测试时全部8台机组需连续运行4小时,每台机组平均负荷达到申报容量的95%即为通过。然而,受当地炎热气候影响,机组实际出力很难完全保证达到该要求。
为确保容量测试的顺利通过,项目领导组织成立了本次容量测试的专项工作小组。由项目经理牵头,各专业负责人具体负责,根据各机组的实际性能,统筹安排、具体部署,在保证安全运行基础上制定了可行性测试方案。
4月28日至5月2日,生产部全体人员在五一劳动节日期间,加班加点,对全厂机组及各个系统的缺陷隐患进行了深入排查,消除各类缺陷隐患8项;对以前各机组故障常发点再次进行了维护检查;对因备件问题不能立即处理的隐患制定了相应的事故预案及措施。
5月3日凌晨0时,项目生产部各专业值班人员全体集合,按照试验既定方案进入各自岗位。班子领导亲临一线,现场指挥。业主生产人员也全员到场,虽是深夜,电厂却一片灯火通明,大家一丝不苟,分工明确,精心操作,严格把控试验每一环节。凌晨4时,测试结束,测试结果为每台机组平均负荷达到申报容量的99.94%,目前居所有参与电网测试电站的首位,标志着尼日利亚奥贡运维项目部以优异成绩顺利通过2018年度全厂可用容量测试(CAPACITY DEMONSTRATION)。

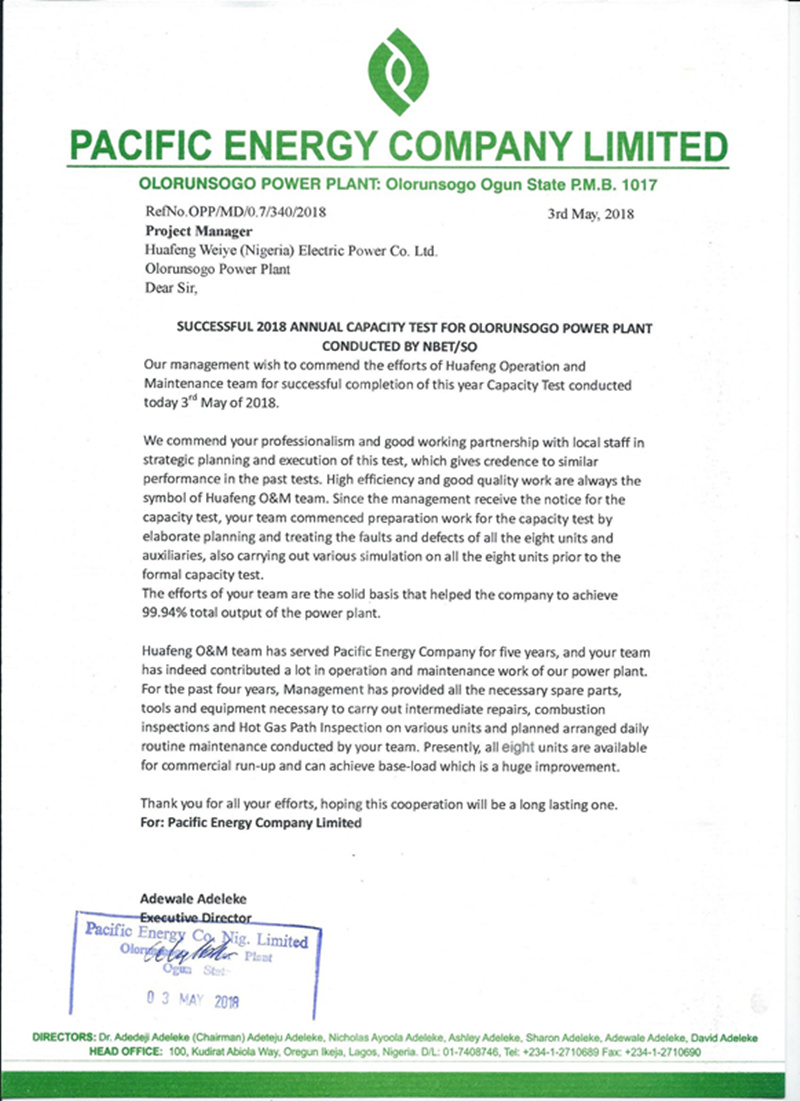

测试结束后,包括业主领导在内的所有当地员工对项目运维团队竖起了大拇指说:“huafeng good job!”当日,项目部便收到了太平洋能源公司Chairman委托他儿子Adewale亲自签发的《感谢信》。
功夫不负有心人,平时对全厂设备的精心运行维护,测试过程中的精心准备、统筹策划,是本次负荷测试顺利通过的关键。在日常工作中,尼日利亚奥贡运维项目部根据现场实际,制定了严格的运行维护计划,对运行设备参数严密监视、实时分析、实时调整,对各机组的运行状况定期检查、维护、试验,发现问题及时解决,形成了一整套的闭环制度,有效保证了机组的安全经济高效运行。
本次测试以优异成绩顺利通过,将实实在在为业主创造巨大经济效益,是项目运维团队取得的又一个里程碑式佳绩,为今后的工作开了极好的彩头,进一步夯实了与业主间良好合作的根基!
