摩洛哥杰拉达调试试运项目部化学专业圆满完成制水任务
2017-02-28
当地时间,2017年3随着倒送电工作的完成,摩洛哥杰拉达项目分系统调试工作逐渐展开,对除盐水的需求量急剧上升。
为满足各分系统打压、调试工作的需要,根据EPC项目部计划安排及调试运行管理部工作要求,项目调运团队化学专业人员克服人员少、任务重的困难,通过合理调度,加班工作,顺利完成制取除盐水任务,保证了保证了分系统调试工作的顺利进行。
自2月18日接到制取除盐水任务后,现场技术人员单洪秋和王瑞红立即着手组织,通过优化分工,合理调度,确保了制水工作合理、有序、高效地展开。
制水面临的第一个挑战就是系统本身缺陷较多。由于双介质过滤器运行周期短的问题未得到有效解决,反渗透保安过滤器差压一直居高不下,滤芯也因备件短缺未进行更换,设备持续运行时间无法确定。加之除盐水箱施工未完成,设计产水量低,系统目前只有临时电源和气源,所有设备不能投自动控制等诸多问题,给项目化学制水团队带来了巨大的挑战。

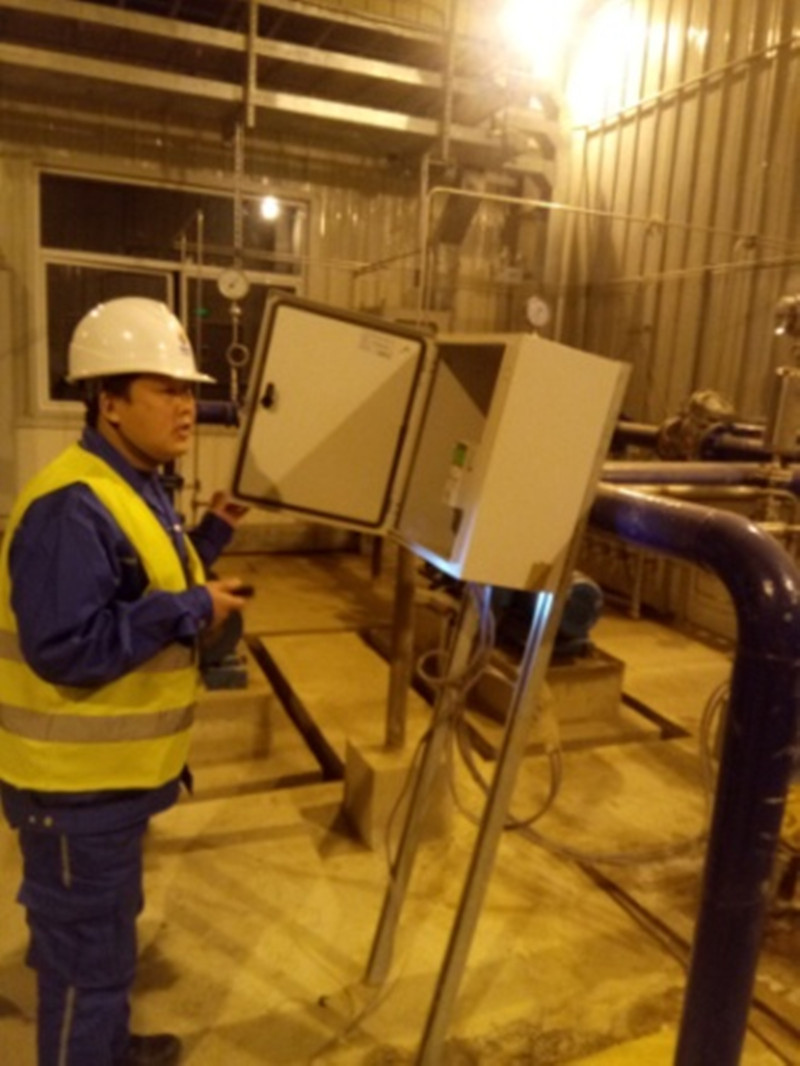

但在困难面前,化学组的人员没有退缩,勇于担责,凭借团队丰富的调试运行经验,通过精心操作、认真监盘、合理调整参数,确保各项参数调整到了最佳状态,保证了制水工作的连续稳定进行。
因为制水工作需要24小时不间断进行,所以如何调配现场有限的人力资源确保制水工作的连续性便成为摆在化学专业面前的第二个难题。现场整个化学调试运行团队只有5人(调试专责1人、调试专工1,运行专工1人、值班员2人),承担制水任务的同时还肩负着化学实验室的工作,连续运行困难较大。
经过充分的讨论、分析,现场化学专业团队决定采用两班两倒制。考虑到白天配合工作的各专业人员较多,就尽量把工作都放在白天进行,以减轻夜班工作压力。夜班由化学运行主值秦清宝、调试工程师刘洋两位男士负责,白班由化学运行主值李亚楠、化学运行专工王瑞红两位女士负责,单洪秋负责总体协调,王瑞红兼负责化学实验室工作。
确定工作分工以后,大家各司其职,积极投入。为完成任务,加班加点成了常态,但大家没有任何抱怨,齐心协力,充分发挥团队协作力量,按时圆满地完成了第一阶段制水工作。
截至2月19日晚19点44分,凝补水系统打压用水准备顺利完成,2月20日晚19点制出凝补水系统冲洗用水500多吨,2月21日晚20点制取锅炉管道打压用水共1600余吨,满足了项目打压、系统调试用水需求。
成绩面前,化学专业团队的5名员工没有骄傲,他们深知,要最终完成2万吨打压、调试用水的目标,还需要继续努力,还有许多困难需要克服。接下来,他们将进一步发扬“勇于担责、甘于奉献”的精神,全力以赴,争取圆满完成制水工作,为项目部后期设备打压、管道冲洗、系统调试工作的顺利进行保驾护航。
