华丰伟业公司泰国NPP5A项目锅炉吹管圆满完成

2014-11-22


  当地时间2014年11月20日11点28分,华丰伟业公司泰国NPP5A项目1*98MW新建汽轮发电机组吹管工作顺利完成,标志着NPP5A机组即将进入整套启动阶段。

  11月的泰国酷热难耐,地表平均气温超过40℃,华丰伟业公司调试人员在项目部调总带领下,发扬“主动、担当、执着”的铁军精神,克服工期紧、任务重、环境差等诸多困难,自11月15日始,历经5天艰苦卓绝的不懈努力,于11月20日圆满完成吹管工作,吹管系数、靶板斑痕粒度等主要指标均达到优良标准。

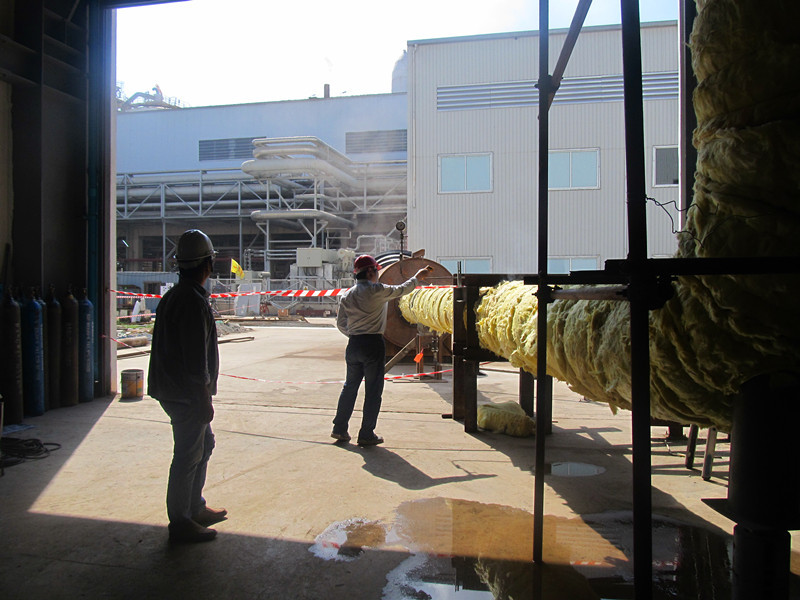

  该项目蒸汽管道系统是母联制的,而业主并不同意采取单列制吹管方式,经多方协商最终采取母联制稳压对主蒸汽管道及旁路吹扫,并分两个阶段吹扫主蒸汽及旁路。吹管时,高压母管蒸汽联箱压力维持在4.0~6.0Mpa,温度维持在400℃左右。在充分暖管后,主蒸汽管道升压经到0.2MPa对主汽供均压箱、旁路供轴封及旁路系统吹扫,分5次每次持续吹扫20分钟。完成旁路及轴封系统吹扫后,经过对系统管道吹管系数大于1详细计算,逐渐提升主蒸汽管道压力到0.2Mpa、0.4Mpa试吹。在全面检查吹管系统没有问题的前提下,逐渐提升主蒸汽管道压力到0.7-0.8Mpa对主蒸汽管道正式进行吹扫,每次稳压吹扫持续20--30分钟,共计经过吹管次数18次,连续2次检验靶板,经业主、厂方代表现场鉴证合格。吹管作业分两次进行,第一次稳压吹扫3次后,15日18:10完成第一阶段吹管,主蒸汽管道经冷却12小时后,于16日10:23进行第二次吹扫,直至20日11时28分,靶板显示结果优良,标志着吹管工作圆满结束。

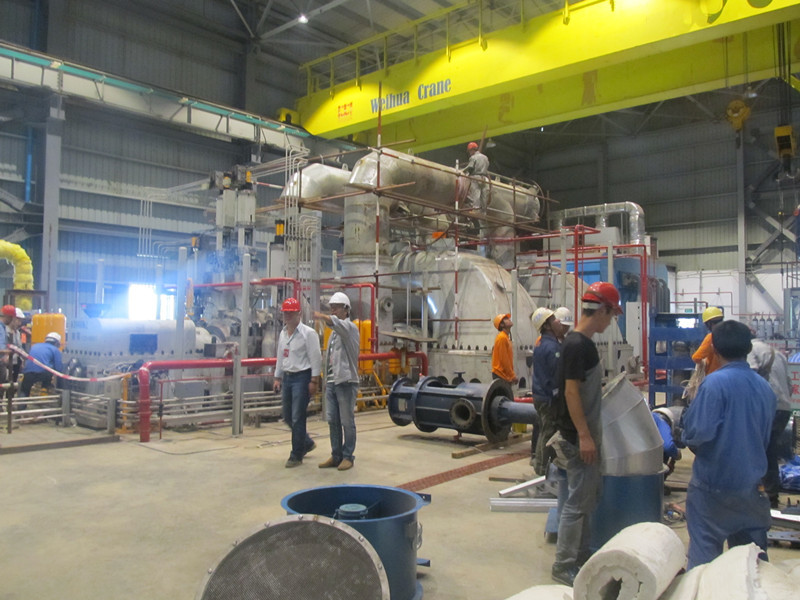

  为确保锅炉吹管顺利进行,项目部调总亲临现场一线指挥,充分发挥主导、监督作用,加强与各方的沟通协调,严格控制吹管试验全过程管理,做到保安全、稳调试,机组生产与机组试运两不误,并针对现场操作编制了《防止重大事故技术措施》,要求运行人员做好操作技能岗前演练、技术参数严格控制、事故处理事先预想等一系列技术规范动作。吹管期间,项目部锅炉调试人员在业主控制室亲自监督指导,全程24小时跟踪调试,并严格按照调试措施和运行规程进行操作,及时沟通协调解决出现的问题,整个过程中未出现一次汽包满水、缺水、壁温超标等严重事故。通过对管道进行蒸汽吹洗,清除设备及管道在制造、运输和安装过程中残留在系统管道内部的锈垢、焊渣、氧化皮等杂物,消除了系统潜在危险,为后续热电机组整套启动及72+24试运行奠定了坚实的基础。
