摩洛哥杰拉达运维项目部机组大修圆满结束

2023-09-26

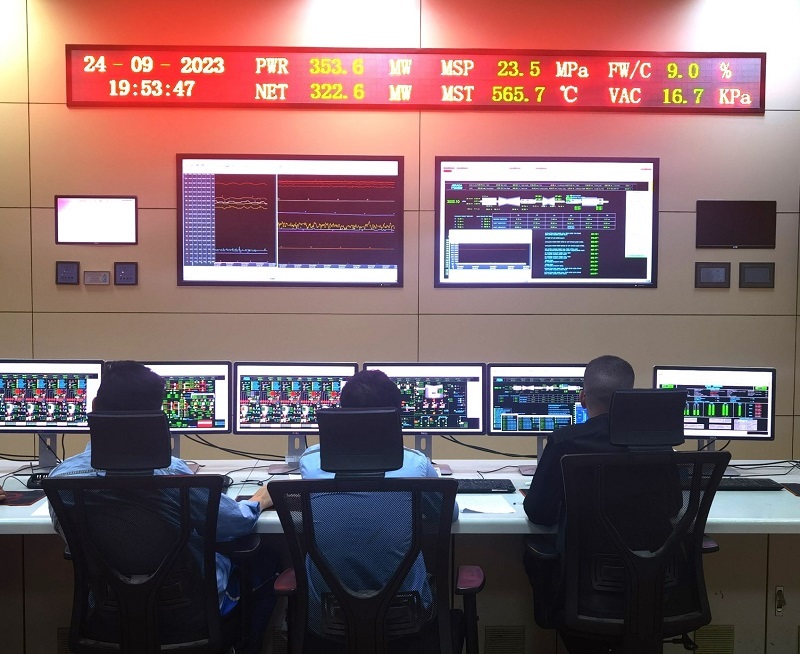

当地时间9月24日5时21分,摩洛哥杰拉达运维项目部机组大修后,机组并网一次成功。在完成所有既定试验项目后,于当日19时35分进入350MW满负荷运行,标志着摩洛哥杰拉达运维项目机组大修顺利结束,较原计划提前2天完成。

本次大修是机组投运五年来的首次大修,为确保大修工作顺利开展,项目部系统策划、精心部署,组织生产部门各专业人员对机组运行状态进行了全面的技术分析和研讨,共制定标准检修项目737项,技改项目1项,修中增加项目17项。项目部聚焦大修主线项目,经过反复推敲后制定了最优开工计划和工作方案。大修施工期间,全体检修人员严格遵守公司质量管理的标准和要求,强化过程管控,狠抓检修质量,全力以赴保障各项检修目标任务按期完成。

自8月1日大修以来,在项目部全体人员的共同努力下,各专业先后完成包括汽轮机发电机组全面解体检查、炉内受热面防磨防爆及燃烧器检查、DCS系统软件升级及缺陷处理、发电机气密性试验、锅炉动力场和水压试验等,涉及重大系统操作、重要预防性维护项目、重大逻辑优化和修改、重要电气设备试验,同时进行了二次风系统和大小空冷岛自动等优化调整工作,为后续机组长周期安全稳定运行奠定了坚实基础。

下一步,摩洛哥杰拉达运维项目部将以公司年中工作会议精神为指导,坚持“高、严、细、实”的工作作风,营造干事创业良好氛围,持续塑强调试运维核心能力,确保项目机组安全稳定运行,坚定不移推动项目运维合同高效履约。
